Clases de Servicio y Tipos de Elementos de Trabajo

El hombre presenta un diagrama de las interdependencias entre las clases de servicio y los tipos de elementos de trabajo

Muchos equipos no logran priorizar eficazmente el trabajo y rara vez se debe a la falta de datos. Por lo general, se debe a la fusión de dos conceptos diferentes - la naturaleza del trabajo y cómo debe tratarse - en una sola etiqueta.
La combinación de los tipos de elementos de trabajo (WIT - work item types en inglés) con las clases de servicio (CoS - classes of service en inglés) crea un sistema que puede parecer ordenado, pero que en realidad funciona sobre la base de supuestos no examinados.

Por ejemplo, un equipo puede percibir los errores como urgentes, las características como opcionales, la investigación como aplazable o la documentación como ampliable. Aunque ninguna de estas suposiciones puede ser económicamente defendible, se mantienen porque el sistema de entrega no puede expresar explícitamente el costo de demora.

Separar los tipos de elementos de trabajo de las clases de servicio permite restaurar ese elemento que faltaba y utilizar ambos para diseñar un sistema de flujo que perciba la urgencia y el riesgo con disciplina, no con instinto.

El hombre observa un diagrama que divide un concepto en dos partes.

Tipos de elementos de trabajo

Los tipos de elementos de trabajo caracterizan la esencia y la intención del esfuerzo, no su urgencia. Deben definir el tipo de actividad que se realiza, orientando cómo debe ejecutarse y validarse la tarea.

Ejemplos de tipos comunes de elementos de trabajo en el desarrollo de software:

  • Característica: introducción o mejora de la capacidad de un producto o servicio.
  • Error: corrección de desviaciones del comportamiento deseado.
  • Riesgo: mitigación de posibles daños futuros.
  • Investigación: investigación para definir el trabajo y reducir la incertidumbre.
  • Deuda técnica: solución de deficiencias estructurales.

Hacer estas distinciones influye en el diseño del flujo de trabajo, la alineación de habilidades, los criterios de control de calidad y la composición del proyecto. Por ejemplo, una tarea de investigación no seguirá la misma lógica de aceptación que un error, y una iniciativa de corrección de riesgos no compartirá su flujo con una característica.

Sin embargo, los tipos de elementos de trabajo no mencionan la urgencia - un error puede ser un inconveniente estético o un fallo crítico, una característica puede ser hipotética u obligatoria debido a los detalles del contrato. Intentar codificar la urgencia dentro de los tipos de elementos, por ejemplo, «error crítico», «característica de alta prioridad», elude el razonamiento económico y expone al equipo a un comportamiento impulsado por la escalada en lugar de una planificación determinada por las decisiones.

Clases de servicio

Las clases de servicio regulan cómo se trata una tarea una vez que entra en el sistema. Más que etiquetas, son políticas que prescriben reglas de secuenciación del trabajo, el comportamiento de la columna «En curso», los límites de capacidad y las compensaciones, así como las expectativas de entrega.

Una clase de servicio informa sobre:

  • ¿Con qué rapidez debe completarse esta tarea?
  • ¿Qué perjuicio económico se produce si se retrasa?
  • ¿Qué nivel de interrupción se justifica para evitar ese perjuicio?

Los tipos de elementos de trabajo son estructurales, pero las clases de servicio son conductuales y conforman activamente las reacciones del sistema ante la presión.

Una mujer sentada junto a un reloj

Costo de demora - la variable que suele faltar

El costo de demora (en inglés - cost of delay, CoD) es la representación económica de la sensibilidad al tiempo, que describe la velocidad a la que se pierde valor cuando se pospone un trabajo.

Es fundamental tener en cuenta que el CoD no es uniforme: las diferentes tareas agotan el valor de diversas maneras, perdiéndolo gradualmente o colapsando repentinamente en su fecha límite; produciendo daños inmediatos o revelando su coste al cruzar un umbral. El empleo de clases de servicio es una forma de otorgar a estos patrones únicos de CoD políticas de flujo separadas.

Existe una dependencia esencial entre las clases de servicio y el costo de demora.
Sin el costo de demora, las clases de servicio se reducen a asignaciones de urgencia subjetivas. Pero el costo de demora sin clases de servicio sigue siendo puramente teórico e inoperante.

Clases de servicio generales

1. Standard CoS (Estándar):
gestión del coste de oportunidad acumulativo

Para tareas con un costo por demora relativamente lineal, donde el valor se pierde de manera incremental con cada unidad de tiempo pospuesta, pero la pérdida acumulada no es adversa.

Ejemplos

  • Características con potencial de ingresos ilimitado
  • Corrección de errores no críticos
  • Mejoras incrementales
  • Trabajo de mitigación y detección de riesgos

Un equipo de software corrige pequeños fallos en la interfaz de usuario y realiza pequeñas mejoras en la experiencia de usuario. Aunque no es urgente, retrasar el trabajo en estas tareas reduce poco a poco la satisfacción de los usuarios.

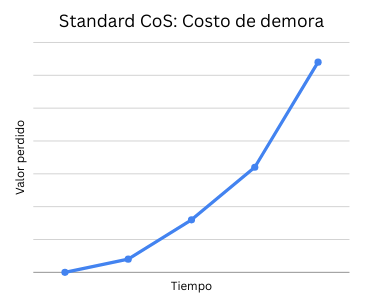

Clase de servicio standard - curva de costo por demora

Dado que la curva de costo por demora es moderada, el trabajo de la clase standard debería fluir con la menor interrupción posible. Para maximizar la predictibilidad de esta clase, minimice toda variación, estabilice el rendimiento y limite y controle el trabajo en curso.
La demora, aunque indeseada, no es la mayor amenaza para las tareas standard: lo es el desplazamiento sistemático. Si el trabajo standard se interrumpe con frecuencia por urgencias erróneas, el costo por demora se acumula de manera invisible, generando un sistema estancado y frágil.

Un hombre está de pie delante de un calendario con fechas límite

2. Fixed-date CoS (Fecha fija):
coste intermitente de mitigación de demora

Para elementos en los que se tolera una disminución del valor hasta una fecha específica. Una fecha en la que el impacto económico se dispara.

Ejemplos

  • Fechas límite reglamentarias
  • Obligaciones contractuales
  • Acontecimientos vinculados al mercado
  • Dependencias coordinadas con terceros

Un servicio fintech debe implementar una nueva función de presentación de informes para cumplir con una fecha límite reglamentaria el 31 de marzo. Hasta esa fecha, la función no tiene ningún valor inmediato, pero incumplir el plazo acarreará multas severas y problemas legales.

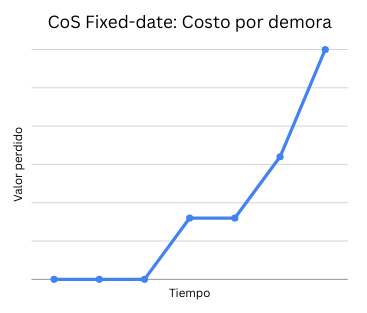

Clase de servicio fixed-date - curva de costo por demora

La clase fixed-date forma parte de una estrategia de gestión de riesgos: el alcance del trabajo debe ser negociable, ya que la fecha de finalización no lo es. Las políticas de entrada para esta clase de trabajo deben garantizar un compromiso temprano, y el progreso debe ser monitoreado con probabilidades basadas en datos. Cabe destacar que esta clase debe aplicarse con moderación, ya que un sistema que la sobreutiliza acumula riesgos ocultos, pierde margen de maniobra y fomenta comportamientos de emergencia debido a retrasos en el descubrimiento.

3. Expedite CoS (Prioritario / Acelerar):
reconocimiento del costo extremo por demora

Para el trabajo, retrasarlo sería intolerable, y el coste de esperar supera al precio de interrumpir otras tareas.

Ejemplos

  • Interrupciones en el entorno de producción
  • Inconvenientes graves para los clientes
  • Incidentes de seguridad
  • Cuestiones legales o de seguridad

Un servicio crítico de procesamiento de pagos sufre una interrupción debido a un error en el backend, lo que imposibilita completar las transacciones de los clientes. Debe solucionarse inmediatamente para minimizar el daño financiero y reputacional.

Clase de servicio expedite - curva de costo por demora

El objetivo del trabajo expedite es romper intencionalmente la disciplina del flujo; sin embargo, cada tarea de este tipo impone un costo secundario por demora al resto del trabajo, un intercambio que debe ser visible y gestionado con cuidado.

Un proceso que a menudo se ve obligado a depender de expedite suele ser señal de negligencia acumulada; por ejemplo, ignorar el costo por demora de los ítems standard o intangible hasta que se vuelve severo.

Una cartera gigante con dinero en efectivo

4. CoS Intangible:
confrontación del impacto económico pospuesto

Para trabajos que conllevan costes diferidos y mal señalados por retrasos, en los que el valor creado es real, pero su ausencia no provoca un fracaso, al menos no de forma inmediata.

Ejemplos

  • Rectificación de la deuda técnica
  • Actualizaciones sistémicas de la plataforma
  • Aumento de la capacidad
  • Reducción de los riesgos preventivos

Un equipo de desarrollo retrasa la refactorización de un módulo de autenticación obsoleto para ahorrar esfuerzo inmediato. No hay un impacto visible de forma inmediata en los usuarios ni en los ingresos de la empresa. Pero meses más tarde, no se puede integrar una nueva función sin una reescritura de emergencia del módulo de autenticación, lo que da lugar a una situación de urgencia con un alto coste.

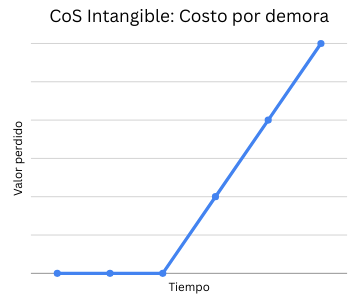

Clase de servicio intangible - curva de costo por demora

La trayectoria del CoD para el trabajo intangible puede ser engañosa, permaneciendo completamente plana hasta que de repente deja de serlo; cuando el verdadero costo por demora finalmente aparece, a menudo genera expedite o presiones de fixed-date a un costo aún mayor.

El trabajo intangible no puede ser protegido solo mediante priorización informal, sino que requiere asignación de capacidad basada en políticas (para asegurar que se realice), dependencia de los límites de WIP (para garantizar que se haga de manera efectiva) y aceptación interorganizacional de que minimizar el riesgo es un resultado valioso.

Combinar WIT y CoS sin degradar ninguno de los dos

La ventaja principal de este modelo reside en que los tipos de elementos de trabajo y las clases de servicio son independientes, pero interoperables.

Un tipo de tarea determinado puede encajar correctamente en varias clases de servicio, dependiendo del contexto y el impacto. Por ese motivo, no es aconsejable que un equipo trabaje basándose en etiquetas preestablecidas a la hora de decidir las prioridades. En su lugar, debe utilizar un razonamiento explícito sobre el riesgo y las consecuencias de cada tarea individual.
En resumen, la urgencia del trabajo está ligada al impacto de la situación, no solo a la categoría. Aplicar esta lógica también implica coherencia en la forma en que se evalúan el impacto y la urgencia en los distintos elementos del trabajo.

Hombre presentando un diagrama de flujo de trabajo

Flujo predecible como medida del valor económico

La previsibilidad de un flujo de trabajo variable solo se puede lograr controlando cuándo y cómo se producen las variaciones. Las clases de servicio, basadas en el coste monetario del retraso, simplifican la determinación de dónde se justifica la interrupción y dónde es necesario garantizar la estabilidad.

  • El trabajo standard preserva el rendimiento.
  • El trabajo fixed-date consume el margen planificado.
  • El trabajo expedite introduce interrupciones calculadas.
  • El trabajo intangible minimiza la volatilidad futura.

Modos de fallo comunes


Patrón de fallo Origen Efecto
Demasiados expedites Priorización deficiente
en etapas anteriores, o falta
de rigor al tomar decisiones económicas difíciles.
El trabajo urgente desproporcionado interrumpe el flujo planificado.
Fixed date aplicado por defecto Las fechas de entrega
se asignan sin analizar el costo por demora.
Falsa sensación de certeza: las tareas
se tratan como urgentes cuando quizá
no lo sean.
WITs usados para señalar prioridad Asignar una etiqueta específica
al trabajo - por ejemplo, error - solo para forzar urgencia.
Se elude la gobernanza;
erosión de la confianza.
Falta de políticas
de entrada
No existen criterios definidos para asignar clases de servicio. Las clases de servicio se aplican
de manera arbitraria.
Ignorar las implicaciones
de capacidad
No tener en cuenta
la capacidad del equipo
al introducir trabajo urgente.
Cuellos de botella. Los ítems expedite
y fixed-date absorben capacidad del equipo que luego debe ser compensada.

Implicaciones estratégicas

A mayor escala, la alineación de los tipos de tareas y las clases de servicio facilita un razonamiento a nivel de cartera que de otro modo sería inalcanzable. Informa a la organización sobre la capacidad que absorben las tareas urgentes no planificadas, lo que le permite equilibrar las inversiones en innovación, mantenimiento y mitigación de riesgos. Esto garantiza que las prácticas de entrega respalden los planes estratégicos. Los ejecutivos se benefician de una sólida palanca de gobernanza sin recurrir a la microgestión, mientras que los equipos ganan en claridad y se protegen de la reordenación ad hoc de prioridades.

Un empresario delante de un gráfico estadístico

Los tipos de tareas proporcionan claridad estructural, las clases de servicio guían la disciplina económica y el coste del retraso fundamenta ambos en la realidad.

Si no se logran aislar estas tres cuestiones, las empresas pueden acabar gestionando narrativas de urgencia en lugar de trabajo. Para ofrecer resultados predecibles y creíbles, una organización debe diseñar un sistema capaz de realizar concesiones difíciles y absorber la incertidumbre sin caer en el pánico. Esta competencia surgirá al tratar el tiempo como una variable económica y planificar el flujo de trabajo en consecuencia.
